由杭州華新機電工程有限公司總包的華潤電力(溫州)有限公司兩臺1600t/h卸船機滾裝工程順利竣工。

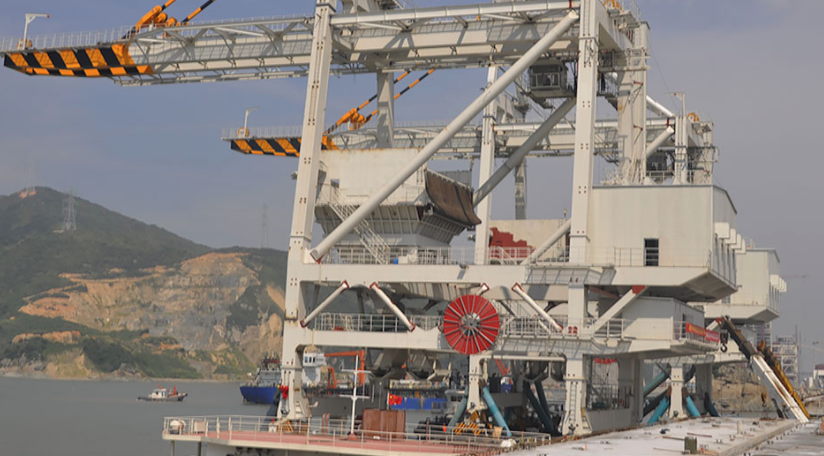

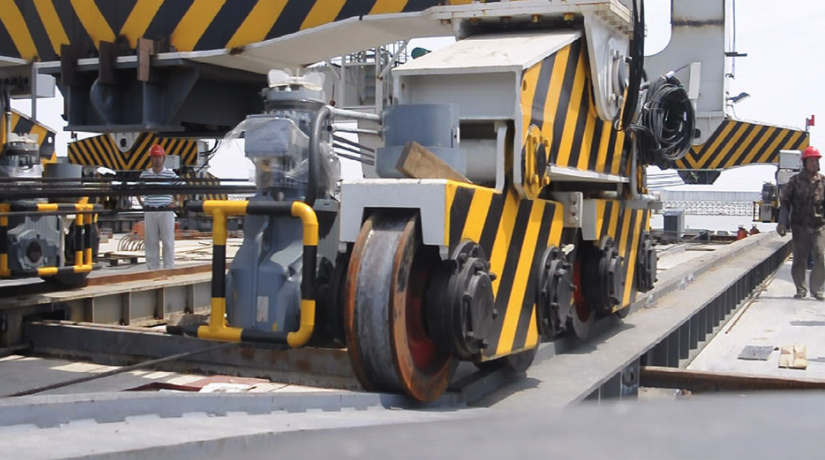

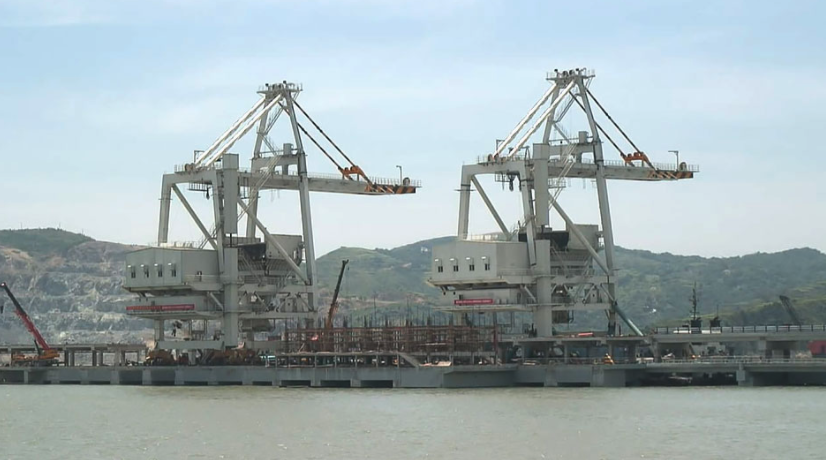

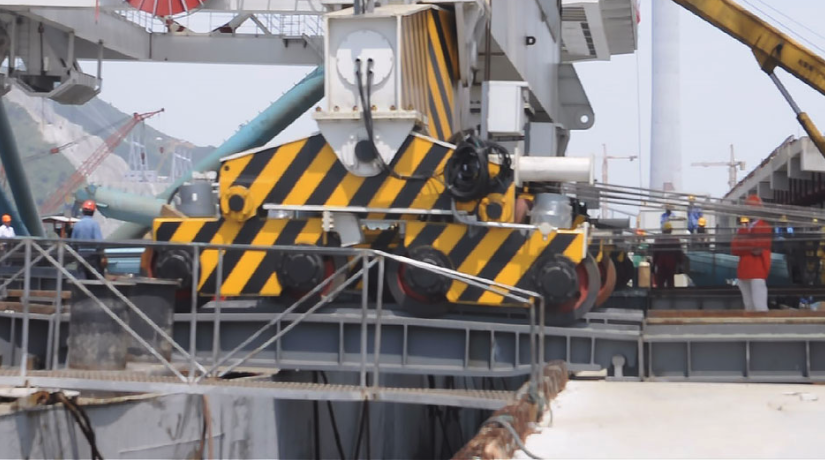

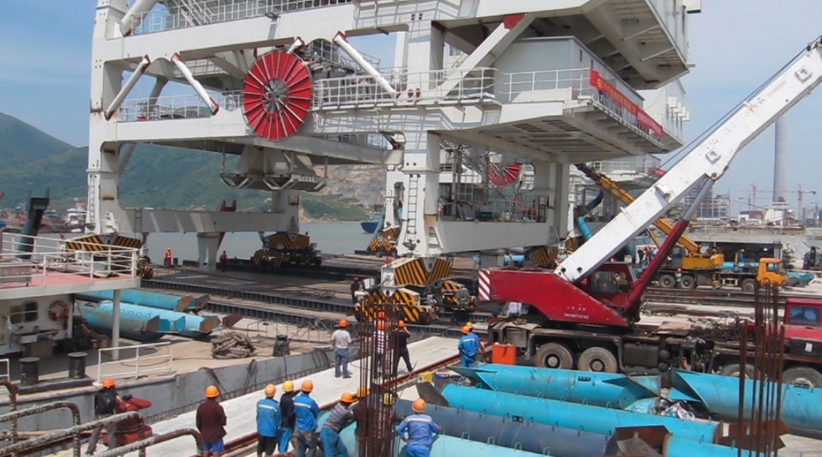

該兩臺卸船機于2013年6月底在張家港制造基地整機安裝結束后,于7月11日開始滾裝,分別于7月11日,7月13日滾裝上船,7月17日出港,經7天海上航行后,卸船機抵達電廠碼頭,7月26日和28日,卸船機正式滾裝上岸并順利頂升入軌。
華潤電力兩臺1600t/h卸船機滾裝工程是華新機電首次自主進行大型設備的滾裝。在整個工程中,項目相關領導和技術人員對碼頭水工滾裝段要求、海上運輸卸船機工況的特殊要求、駁船選型、以及如何利用潮差和船舶吃水深度、鉸接滾裝過渡梁設計等諸多關鍵點作了深入的探討和研究,也因此獲得了許多寶貴的經驗。
滾裝工程的順利竣工,不僅為使用單位的順利投產提供了有力的保證,同時為公司大型設備整機交付、開拓國際市場奠定了堅實的基礎。
友情鏈接
